“新基建”提质增速!潍坊大数据与5G新材料产业项目迎来新进展!

浏览: 作者:admin 来源:未知 时间:2022-07-05 22:46:15 分类:项目动态

   “新基建”是当下最热门的话题,“加快新型基础设施建设”被写入政府工作报告,从大数据到人工智能,从云计算到5G,这些代表未来的前沿科技正伴随新基建的浪潮全面来袭。6月20日,随着最后一方混凝土浇筑完成,中铁建工第二公司承建的“新基建”代表工程之一,潍坊大数据与5G新材料产业一期南区EPC项目“冲出正负零”,提前10天完成A1#地下室封顶节点,中铁建工第二公司充分发挥自身优势,火力全开,努力为“新基建”领域增添助力。


  潍坊大数据与5G新材料产业一期南区EPC项目,位于潍坊市寒亭区,共建设八个单体,总建筑面积约13.24万平方米,项目为结合区域数字、智慧发展需要实施的产业园区,规划建设国内一流的超算中心,
打造潍坊市云计算中心山东区块链产业基地、5G新材料产业基地,作为2022年山东省重点项目,对赋能智慧城市、数字经济的发展具有重大意义。

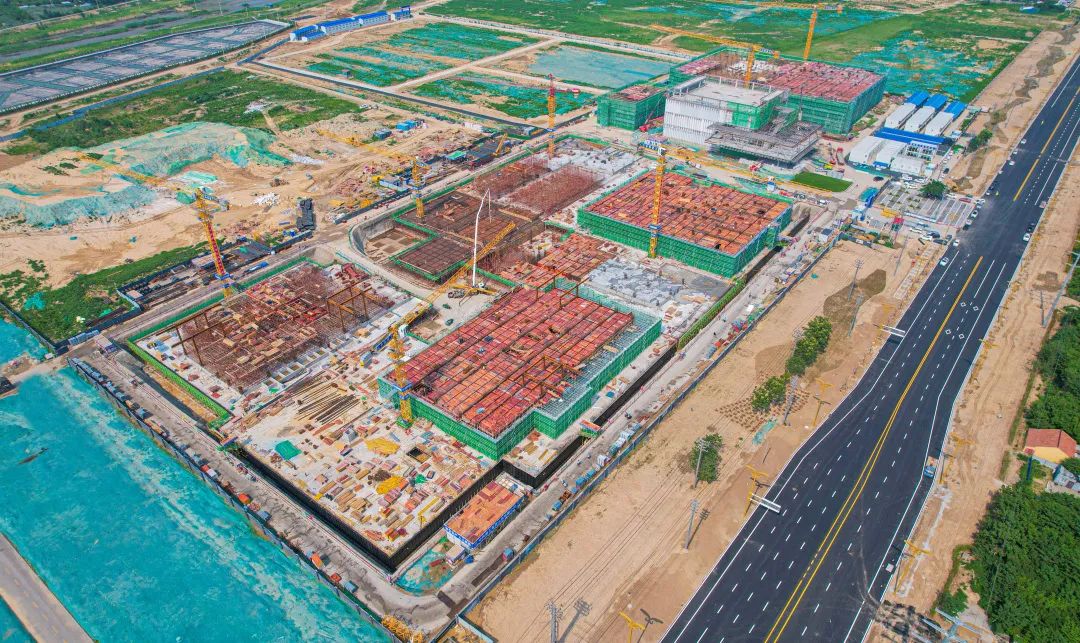

   潍坊大数据与5G新材料产业一期南区EPC项目,存在工期紧、基坑深,地下水位高、人防面积大等特点,进场伊始项目团队以质量精品为目标,科学合理组织施工,真抓实干、高效推进,现场管理人员与400余名工人,115个昼夜,全力保证施工进度与质量。方案、交底、工序样板先行,推行质量安全周检制度、工序穿插制度,精细化施工管理,严格把控施工质量,自2月24日正式开工以来完成土方开挖17 万方,深基坑支护作业,降水工程,钢筋绑扎7000 余吨,浇筑混凝土4 万余立方米,立护模板8 万余平方米,真正做到全线全面饱和施工,在全国多点疫情爆发,潍坊市疫情形式严峻的情况下,项目第一时间启动疫情防控方案,锁定工期目标,通过增加施工人员、分区流水施工,缩短施工工序间隔等措施,科学统筹、精准施策、多措并举,提前报备、积极沟通材料运输,保证了项目物资供应,全力以赴加快建设步伐,确保施工任务目标的完成,收获甲方表扬信一封。

   期到必成战困难,矢志奋斗成精品,中铁建工第二公司将秉持“勇于跨越 追求卓越”的精神,圆满完成后续工程建设任务,为数字经济赋能城市发展,贡献建工力量。
